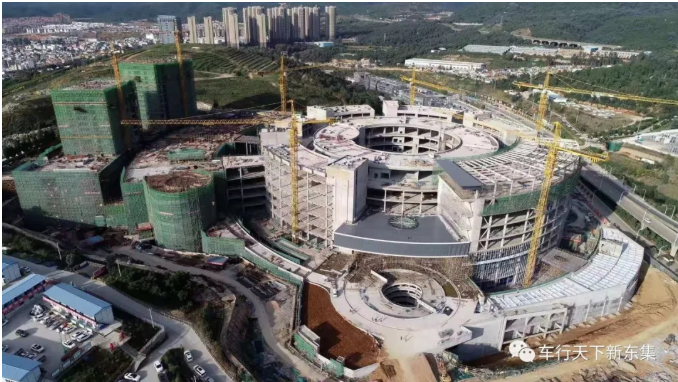

【鬼斧匠心】车行天下·新东集工程进度播报

       枫叶如火,层林尽染。秋日胜春朝,赋予了车行天下·新东集秋日无尽的诗意。从每个细节的施工到每一处搭建的设计,以更纯粹的匠心精神,为东方展现一座大美之境。

       A座:

    1、A座裙楼20#~11#板块及汽车坡道钢结构安装完成;8#、9#板块夹层楼板混凝土浇筑完成,夹层顶板施工;10#11#板块夹层顶板混凝土浇完成;20#板块裙楼负三层顶板施工。

    2、A1A2坡道屋面总包回填土施工完成,绿化区工作面移交绿化施工单位施工。

    3、A座核心筒负二层至七层二次结构施工完成,楼层清扫准备移交内装施工;负三层砌体二次结构施工收尾。

    4、六层屋面内环2#~7#板块防水卷材施工。

    5、A座接B座连廊钢结构防火涂料施工。

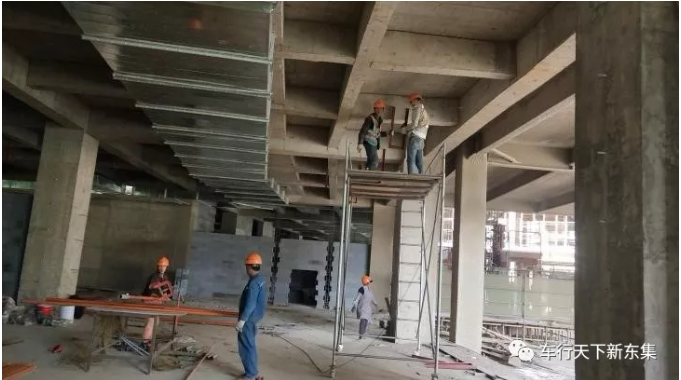

    6、AE座之间钢结构连廊施工完成,混凝土楼板施工;A座18#板块屋面连廊位置模板施工。

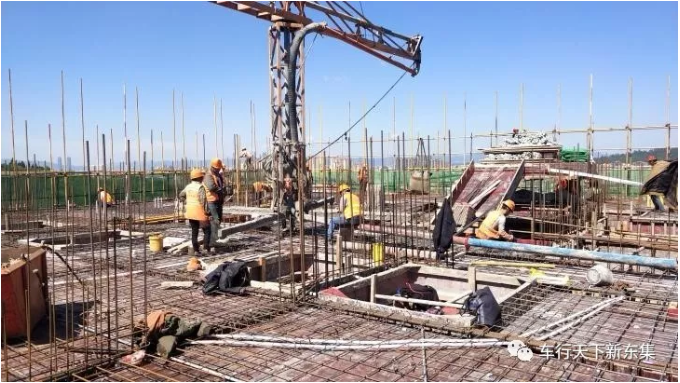

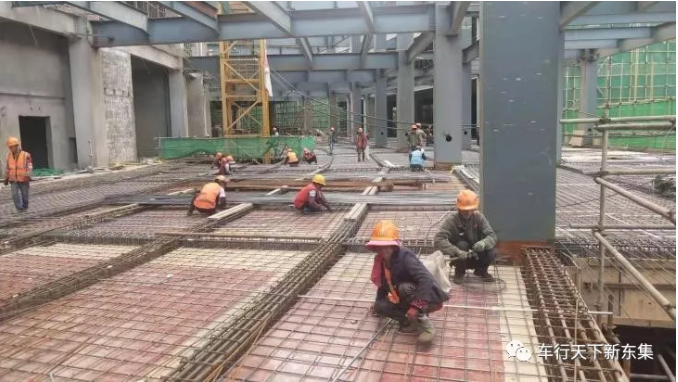

       A座裙楼8#9#板块夹层顶板钢筋绑扎施工

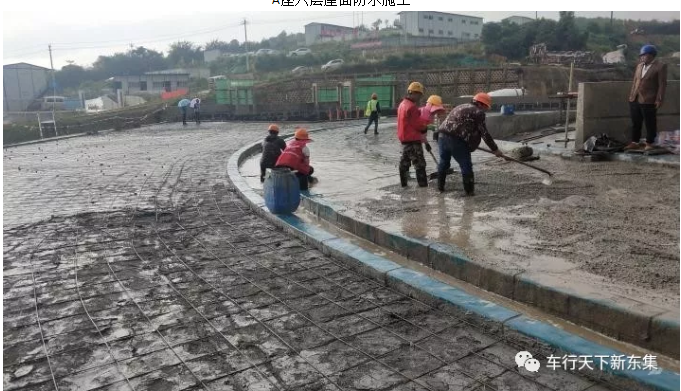

       A座六层屋面防水施工

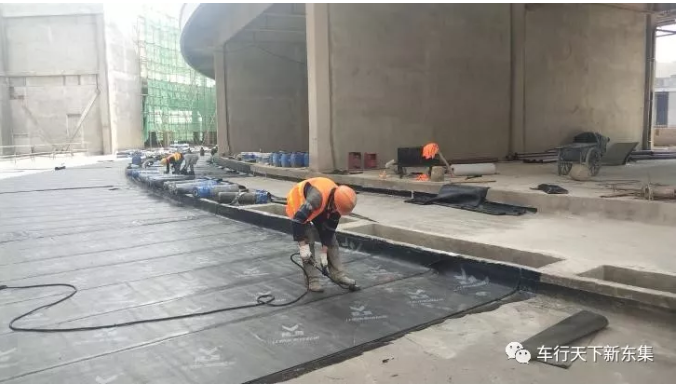

       A1A2坡道顶板防水刚性层混凝土浇筑施工

    B座:
    1、B座主楼出屋面楼梯间及挡土墙施工。
    2、负三至二层二次结构施工。
    3、 B座1#坡道车挡施工完成,屋面回填土及面层施工;2#坡道四层顶板施工;3#坡道四层顶板施工;4#汽车坡道屋面混凝土浇筑完成,出屋面坡道结构施工。

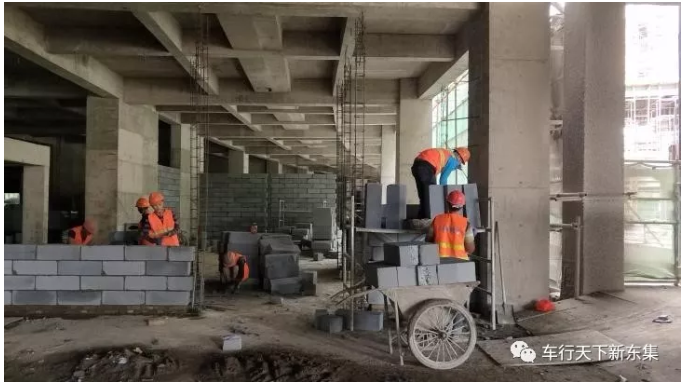

       B座一层砌体二次结构施工

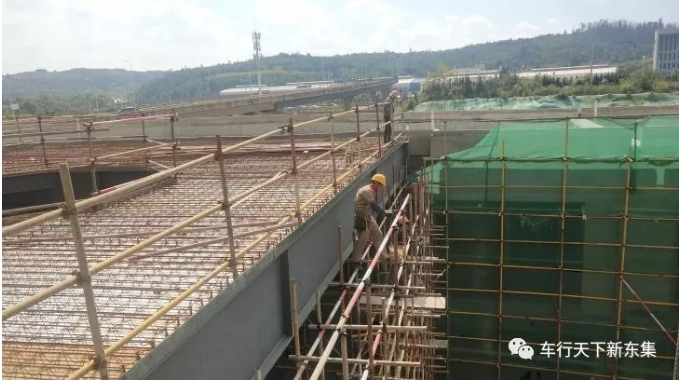

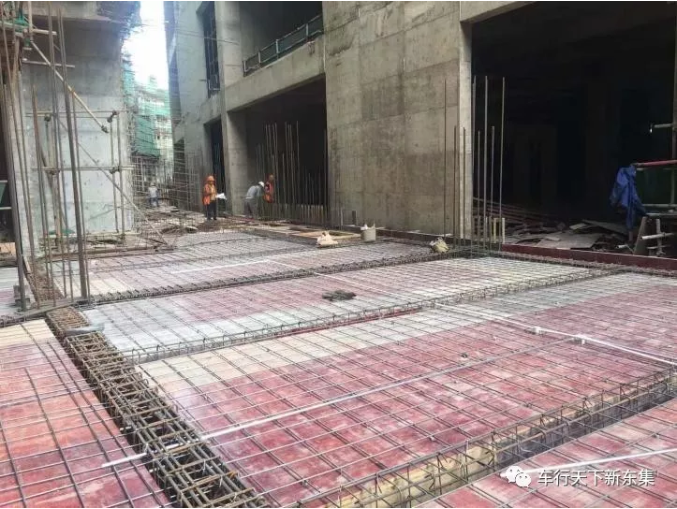

       B3#坡道四层顶板施工

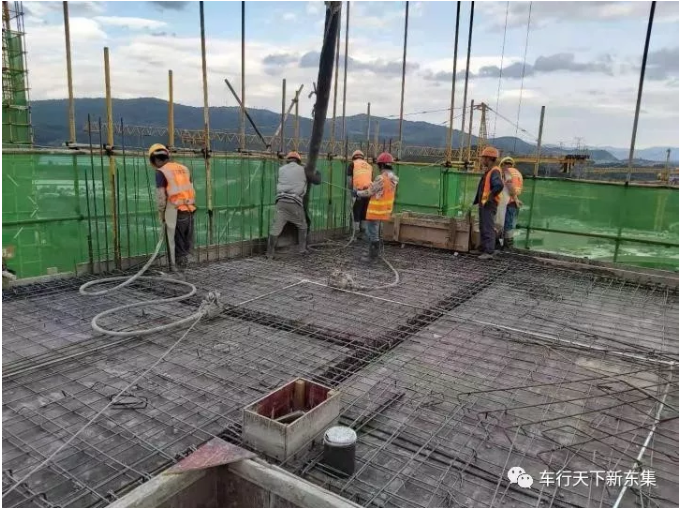

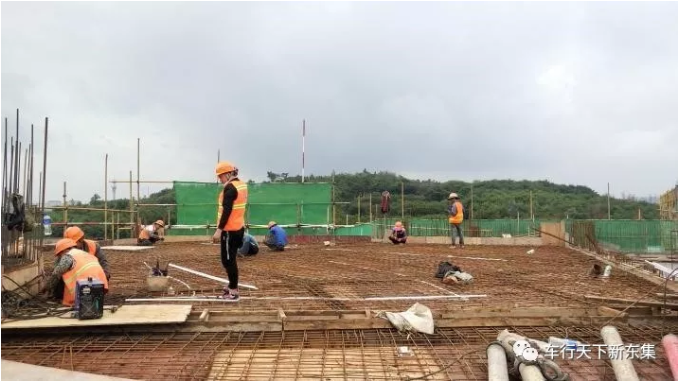

       C座十一层顶板混凝土浇筑

    C、D座
    1、C座主楼十一层顶板混凝土浇筑完成,十二层顶板施工;C、B座之间裙楼负四层顶板施工。
    2、D座主楼十三层顶板混凝土浇筑完成,十四层顶板施工;D、B座之间裙楼负四层顶板施工。





       CD座与B座之间后浇部分负四层顶板钢筋施工



       D座十三层顶板钢筋绑扎施工

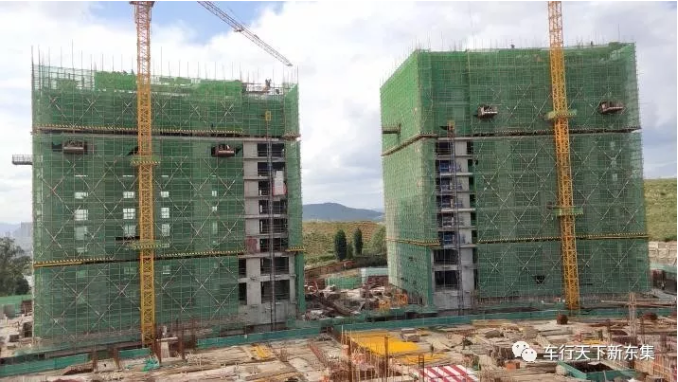

       CD座外立面形象进度

    E座:

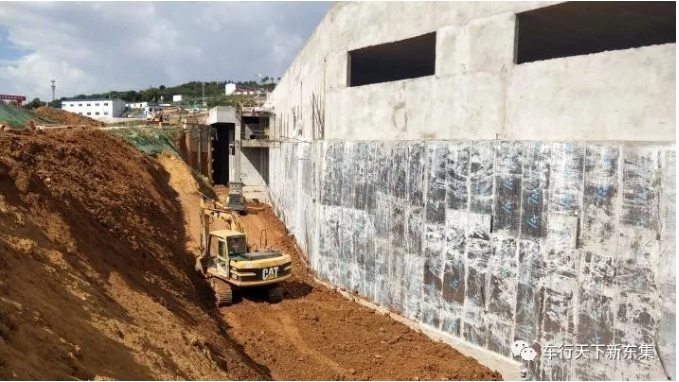

    E座外立面砌体抹灰完成,地下室顶板防水施工完成,屋面绿化区土方回填施工;外挡土墙防水施工完成,基坑土方回填施工。



       AE座连廊悬挑板架子搭设



       E座外基坑土方回填压实施工

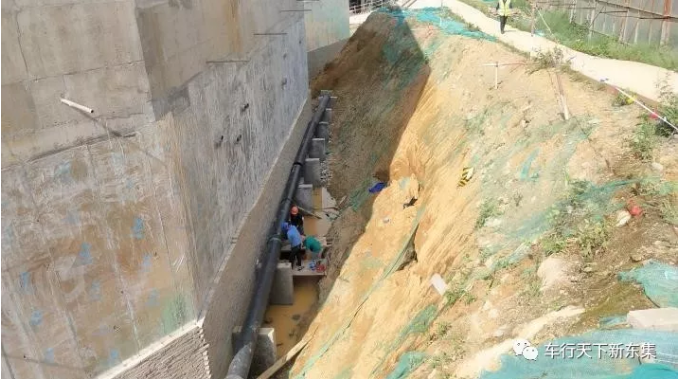

       E座外墙基坑内球墨铸铁消防取水管安装



    水电安装:
    1、A、B、C、D座配合土建完成相应的预留预埋工作。
    2、A座负二层至七层商铺区域部分排水立管安装。
    3、A座屋面避雷带安装施工。
    4、A座二次结构墙开槽配管。

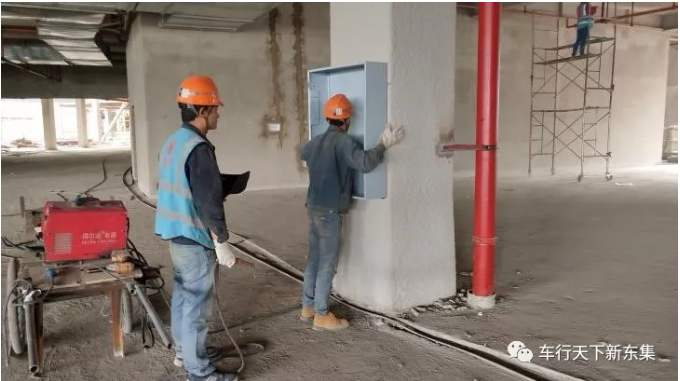

    5、A座部分区域配电箱的箱体安装。
    6、A座区域部分电缆桥架未完成的继续安装。
    7、A座区域卫生间井道排水立管安装。
    8、C、D座夹层以上部分防雷焊接。
    9、A座负二层至一层给水管道安装。

    消防安装:
    1、A、B、C、D座配合土建施工完成相应的安装预留预埋工作。
    2、A座屋面风机安装完成90%。
    3、A座负二层至三层消防烟感部分区域穿线。

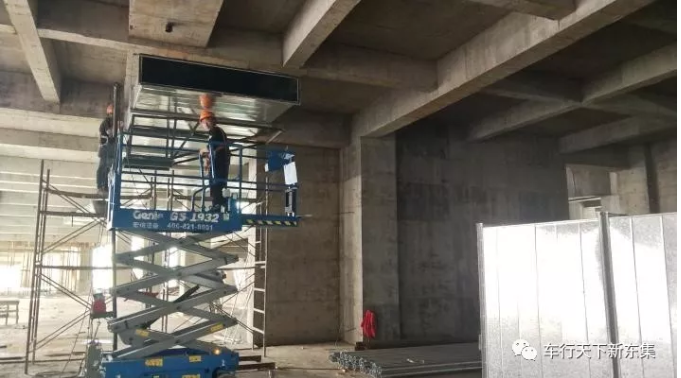

    4、A座负二层至屋顶喷淋头安装。
    5、A座管道井消防立管安装。
    6、A座区域部分电缆桥架安装。
    7、A座二次结构墙开槽配管。
    8、E座室外消防车取水井及管道安装施工。
    9、B座地下室喷淋主管及排烟管道安装施工。
10、A座屋面消防水箱安装施工完成。



       B座一层消防自喷管吊架安装施工



       B座一层排烟管道安装施工



       B座一层消防自喷管吊架安装施工



以上是我们对项目的工程播报情况
